남양주 공공도서관 시스템에어컨(천장형 냉난방기) 교체휴관 8일 안에 21대

AIR채호원은 2026년 6월 남양주의 한 공공도서관에서 노후 냉난방기 교체를 맡아, 임시휴관 8일 안에 실내기 21대와 실외기 4대를 새 LG 시스템에어컨으로 바꿨습니다. 열람실과 자료실 천장의 4방향 실내기와 옥상 실외기였고, 실별 온도조절기와 중앙제어기도 새로 달았습니다.
"냉난방기를 바꾸는 동안 도서관은 며칠이나 문을 닫아야 할까요?" 도서관 공사를 준비하는 담당자분들이 가장 먼저 하는 고민입니다. 휴관이 길어지면 이용자 불편이 커지고, 공사가 밀리면 여름 냉방이 늦어지기 때문입니다. 이 도서관의 휴관은 6월 8일부터 15일까지(정기휴관일 포함)였습니다.
이 시설은 이런 곳입니다
공공도서관은 책과 사람이 함께 머무는 곳입니다. 조용해야 하고, 책은 먼지와 물에 약합니다. 천장에서 물 한 방울만 떨어져도 젖은 책은 되돌릴 수 없습니다. 게다가 이번 휴관 기간은 이미 이용자에게 안내된 날짜여서 늘릴 수 없었습니다.
그래서 이번 공사에서 가장 신경 쓴 것은 세 가지였습니다.
- 책과 서가 지키기: 천장을 열기 전에 바닥과 서가부터 덮었습니다.
- 물이 새지 않게: 배수관 연결과 배관 압력 확인을 꼼꼼히 챙겼습니다.
- 휴관 기간 지키기: 실내 작업과 옥상 작업을 날짜별로 나눠 진행했습니다.
공사 전 현장 상황과 과제

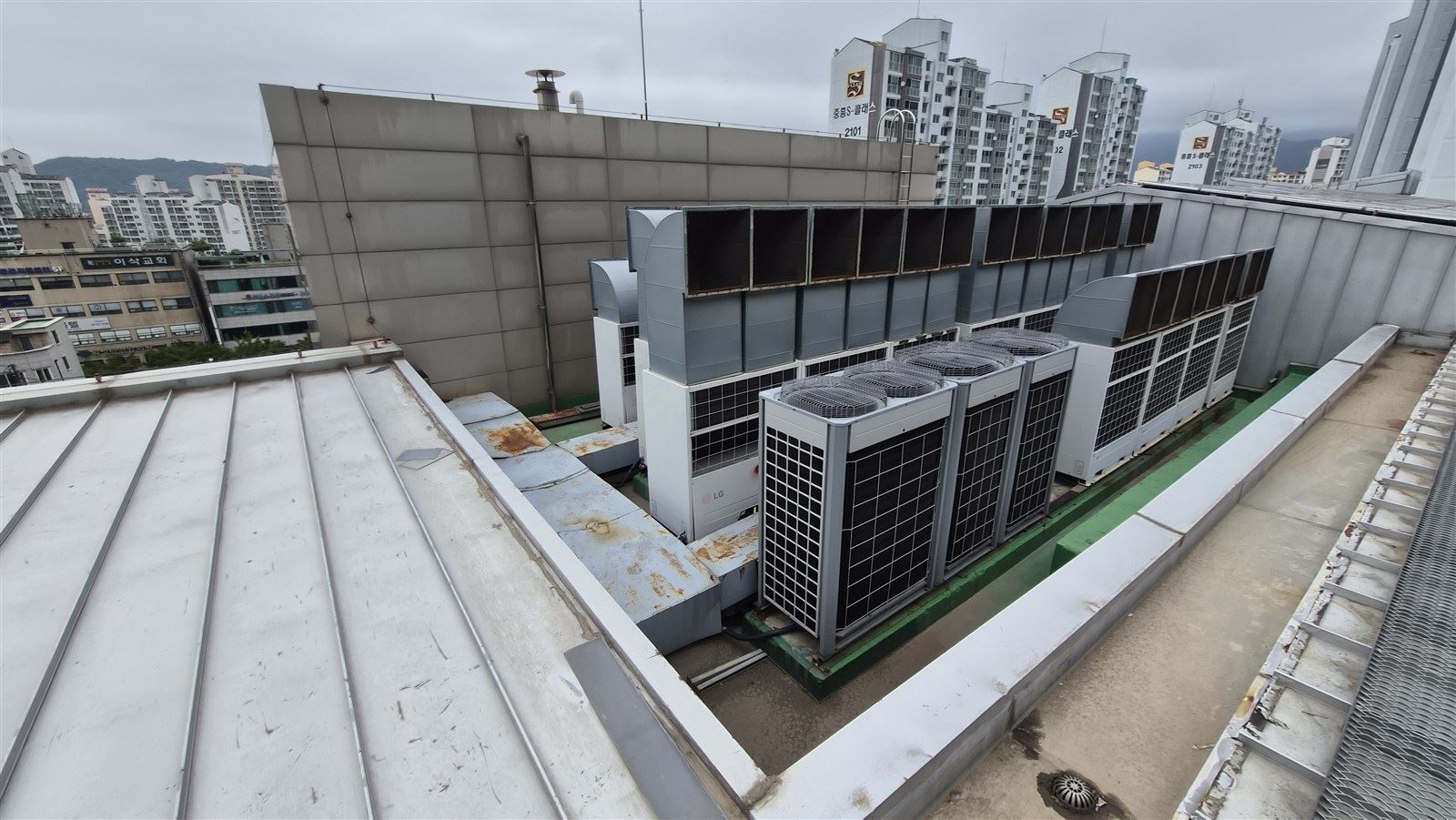

기존 설비는 천장형 실내기 22대와 옥상 실외기 4대였고, 10년 넘게 쓴 장비였습니다.
조달청 고시의 냉난방기 내용연수는 9년이고, 현장에서도 10년 안팎이면 노후 여부를 살핍니다. 도서관처럼 가동 시간이 긴 시설은 그 무렵부터 고장 수리비가 늘어, 노후 교체 예산을 배정받아 바꾸는 경우가 많습니다. 담당자를 가장 곤란하게 하는 것은 한여름·한겨울의 고장입니다. 이용 시민의 민원은 바로 들어오는데, 수리에는 시간과 비용이 함께 들기 때문입니다.

과제는 세 가지였습니다. 첫째, 2층과 3층의 열람실·자료실 천장을 여러 곳 열어야 했습니다. 서가 바로 위에서 하는 작업이 많았습니다. 둘째, 옥상 실외기는 사람이 옮길 수 없는 무게라 크레인이 필요했습니다. 셋째, 이 모든 작업을 8일의 휴관 기간에 맞춰야 했습니다.
기종과 선정 이유
이번 공사도 기존과 같은 천장형 4방향 실내기(천장에 묻어 달고, 바람이 네 방향으로 나오는 방식)로 교체했습니다. 본체가 천장 안에 들어가므로 서가와 열람석 배치를 바꾸지 않아도 됩니다. 네 방향으로 바람을 나눠 보내므로 넓은 열람실에서도 온도 차이를 줄일 수 있습니다.
발주 조건에 따라 1등급 고효율 에너지기자재 인증 제품을 썼습니다. 여기에 중앙제어기를 함께 달았습니다. 관리자가 한 곳에서 실별 운전 상태를 확인하고 켜고 끌 수 있어, 이용자가 없는 열람실까지 계속 돌릴 필요가 없습니다.
사진으로 보는 시공 과정
아래 일정은 현장 사진의 촬영 날짜를 기준으로 정리했습니다.
| 날짜 | 주요 작업 |
|---|---|
| 6월 8일(월) | 자재 입고, 바닥·서가 보양, 기존 실내기 철거 시작 |
| 6월 9일(화) | 천장 속 냉매배관·배수관 연결 |
| 6월 11일(목) | 새 실내기 설치, 크레인으로 옥상 실외기 교체 |
| 6월 12일(금)–13일(토) | 옥상 실외기 배관 연결, 전기 결선 |
| 6월 15일(월) | 온도조절기 설치, 시운전과 마무리 |

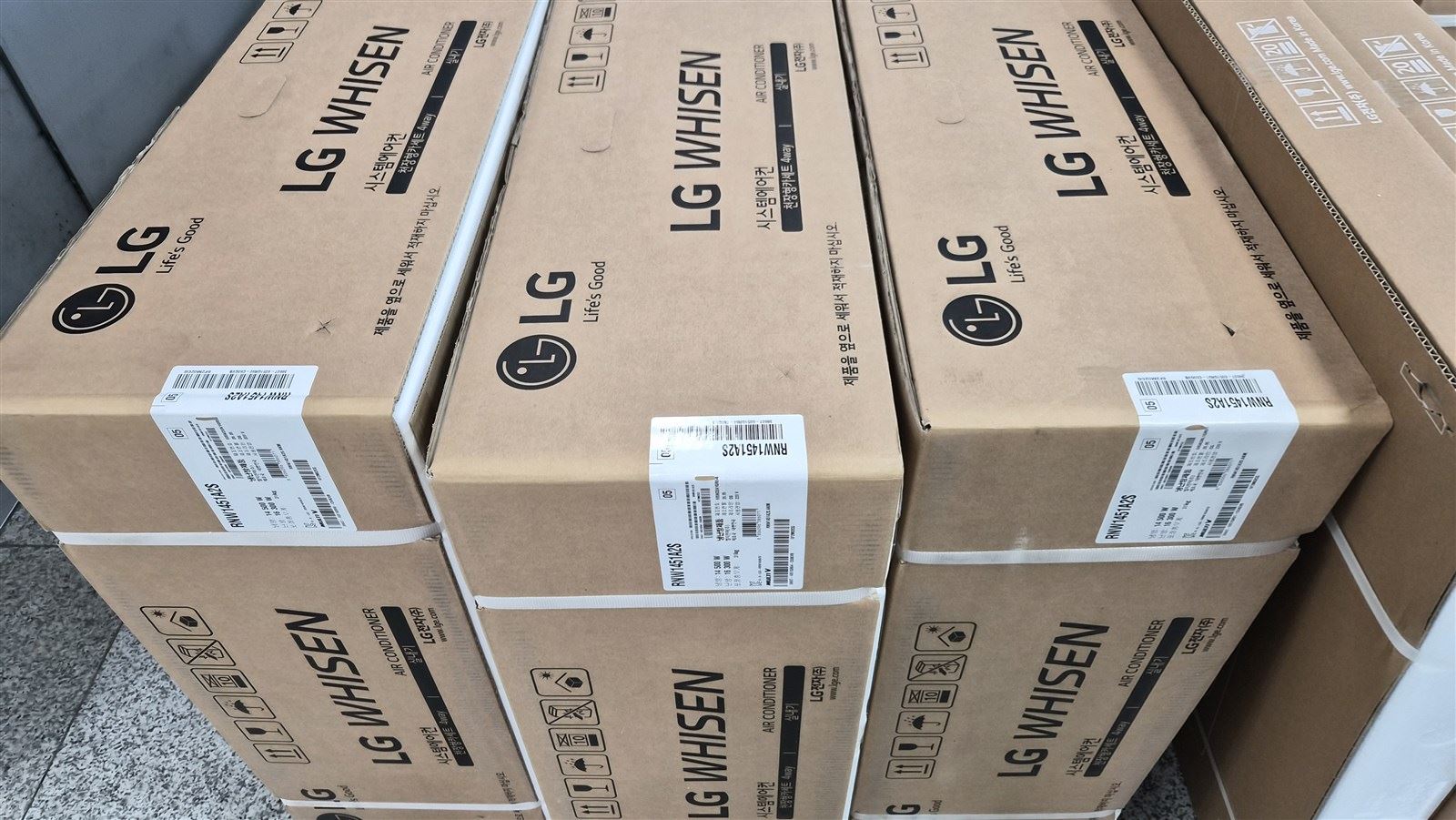

1. 자재 입고

공사 첫날 새 실내기가 도착했습니다. 공공 공사에서는 자재와 물품을 들이는 순서가 정해져 있습니다.
- 자재·물품 승인요청서 작성: 제품 인증서와 제조사 자료, 납품할 자재량과 수량을 정리해 제출합니다.
- 감독관 또는 기계 담당 감리사의 승인: 서류로 품질을 먼저 검증받습니다.
- 배송 당일 현장 검수: 승인·계약한 수량과 실제 입고량이 맞는지 감독관·감리사가 확인합니다.
- 검수확인서 제출: 검수 사진을 붙인 확인서를 만들어 제출하고 날인을 받아 마무리합니다.
2. 바닥 보양

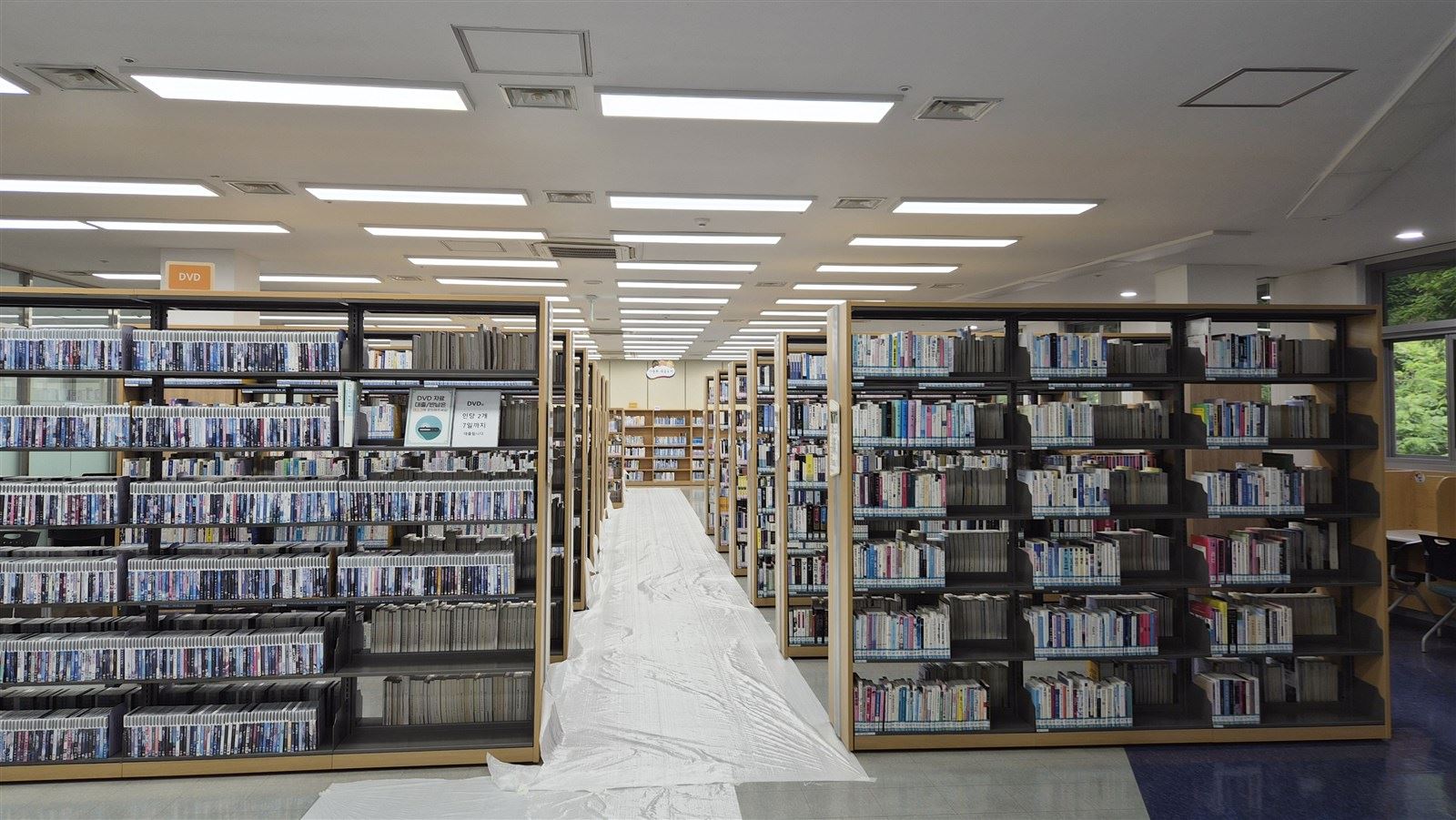

서가 사이 통로와 바닥을 얇은 비닐 필름(PE 필름)으로 덮었습니다. 공사 내역에 잡힌 바닥 보양 면적은 약 668㎡입니다. 사다리와 자재가 오가는 동안 바닥이 긁히거나 서가 아래에 먼지가 쌓이지 않게 하기 위해서입니다.
3. 서가와 벽면 비닐 보양

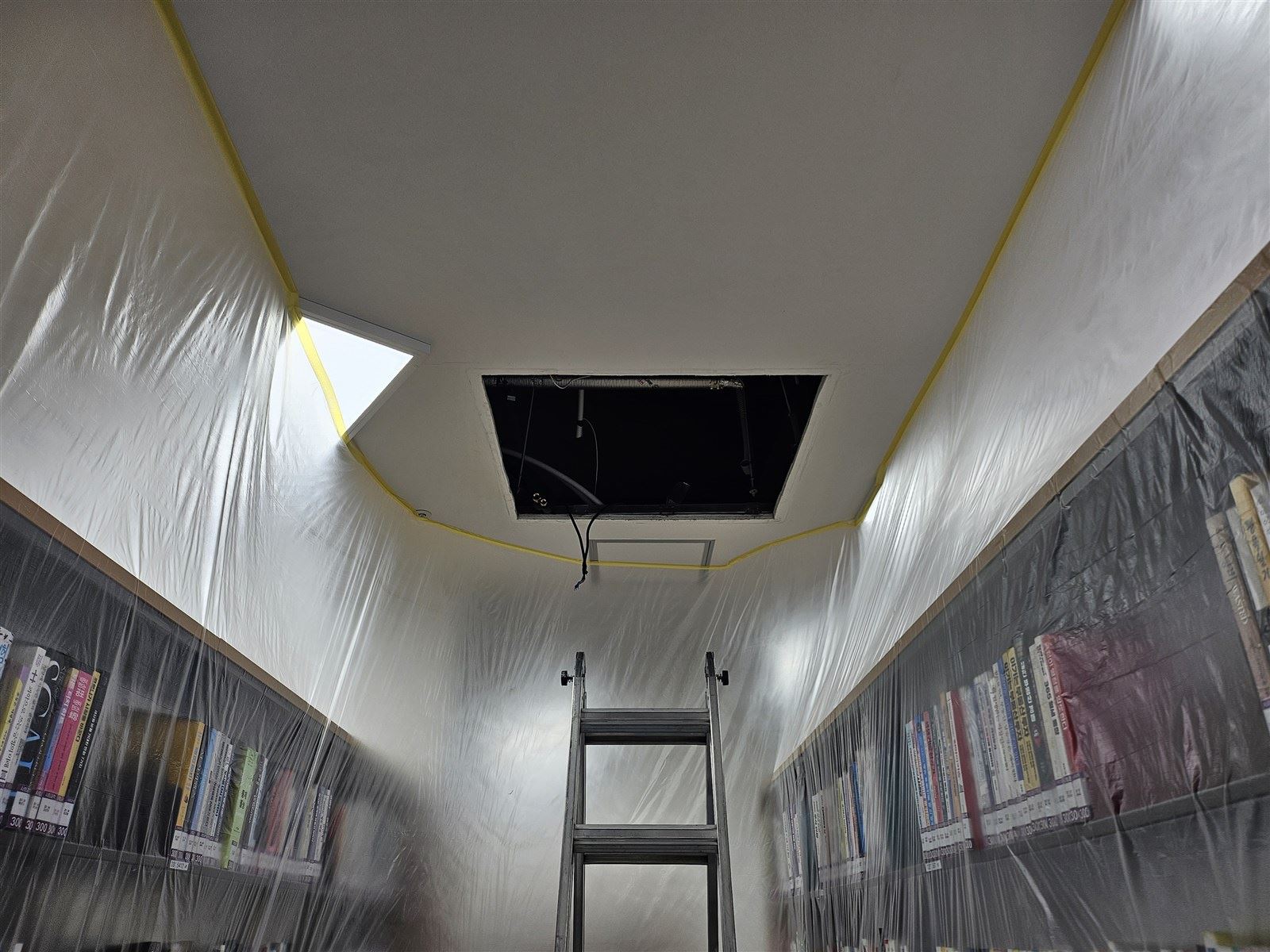

천장을 여는 구역은 바닥 보양만으로는 부족합니다. 서가 앞면과 벽을 천장 높이까지 비닐로 막고, 이음새는 테이프로 붙였습니다. 천장 속 먼지가 책 위로 떨어지지 않게 하기 위해서입니다. 사진에서 비닐 너머로 책이 그대로 꽂혀 있는 모습을 볼 수 있습니다.
4. 기존 실내기 철거

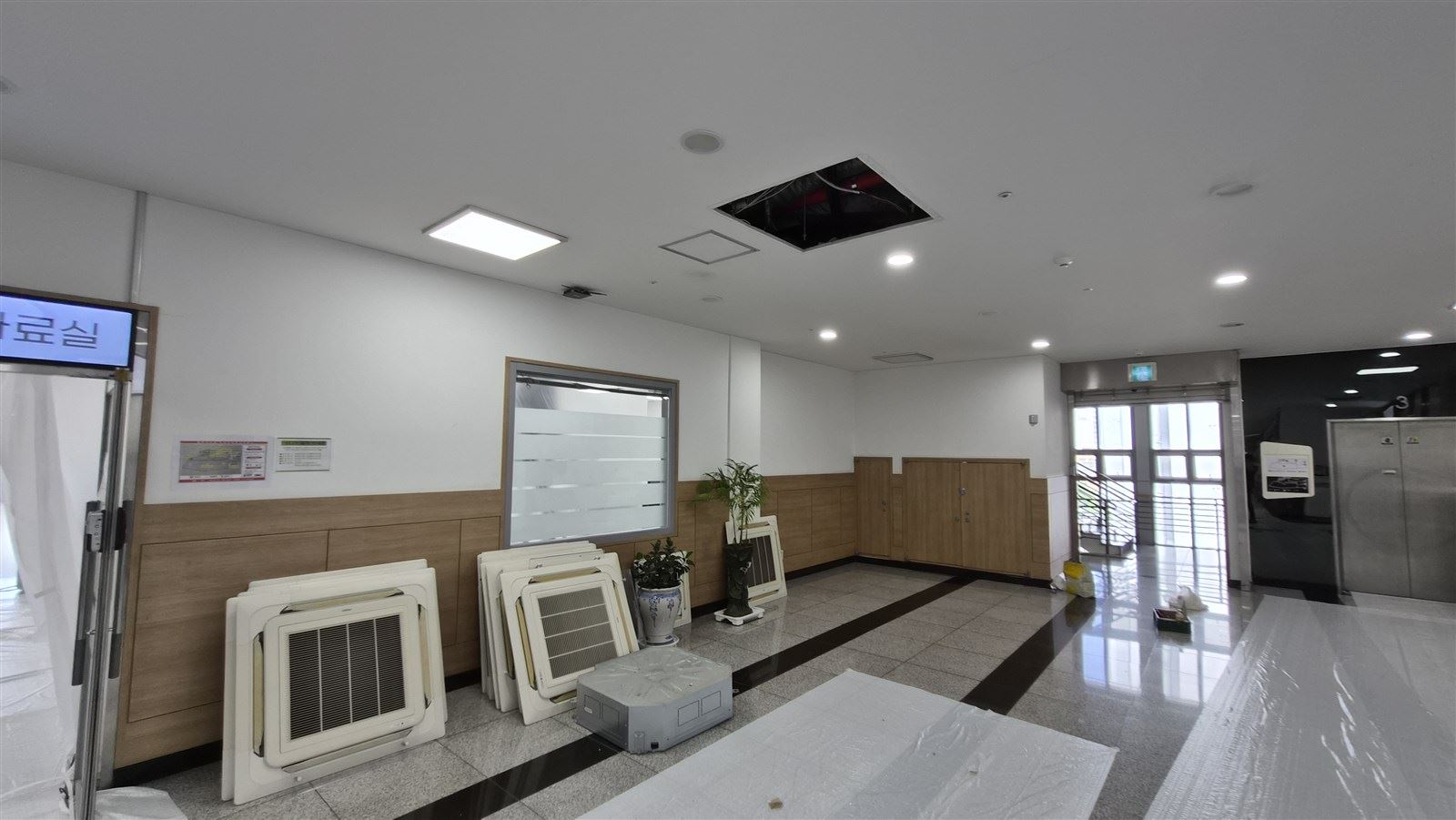

떼어낸 기존 실내기는 보양 필름을 깐 복도에 모았다가 반출했습니다. 이번 공사에서 철거한 장비는 실내기 22대와 실외기 4대입니다.
5. 천장 속 배관 연결

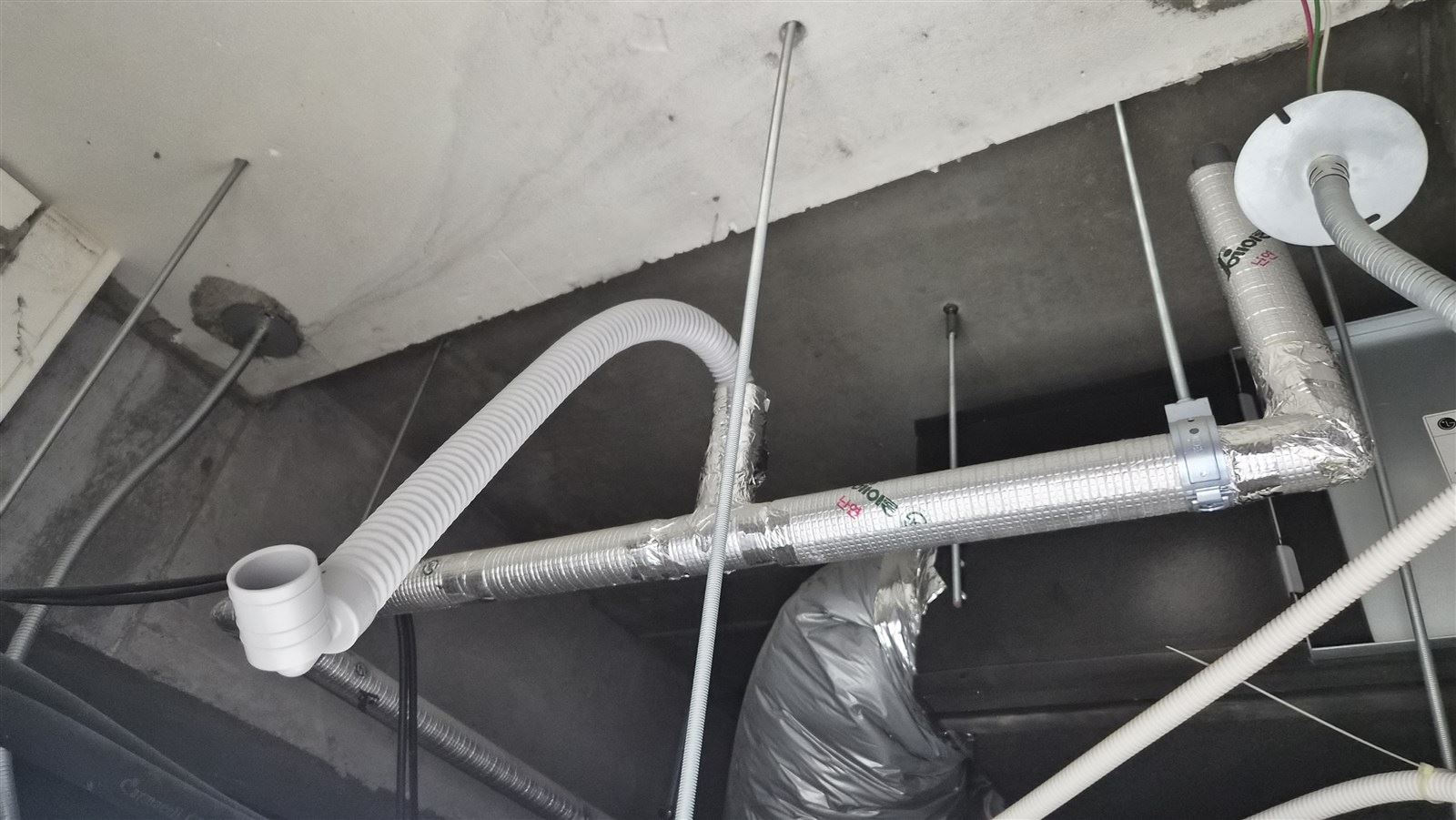

천장 안에서는 보온재를 감은 냉매배관을 연결하고, 응축수가 흘러갈 배수관을 이었습니다. 도서관 공사에서 특히 조심해야 하는 부분입니다. 배수관 기울기가 조금만 어긋나도 물이 고였다가 천장 틈으로 샐 수 있기 때문입니다.
배수 시험이 필요하면 발주기관·책임감리단 요청에 따라 진행합니다. 드레인관에 물을 채워 두고 시간이 지난 뒤 새는 곳이 없는지 확인합니다.
6. 새 실내기 설치

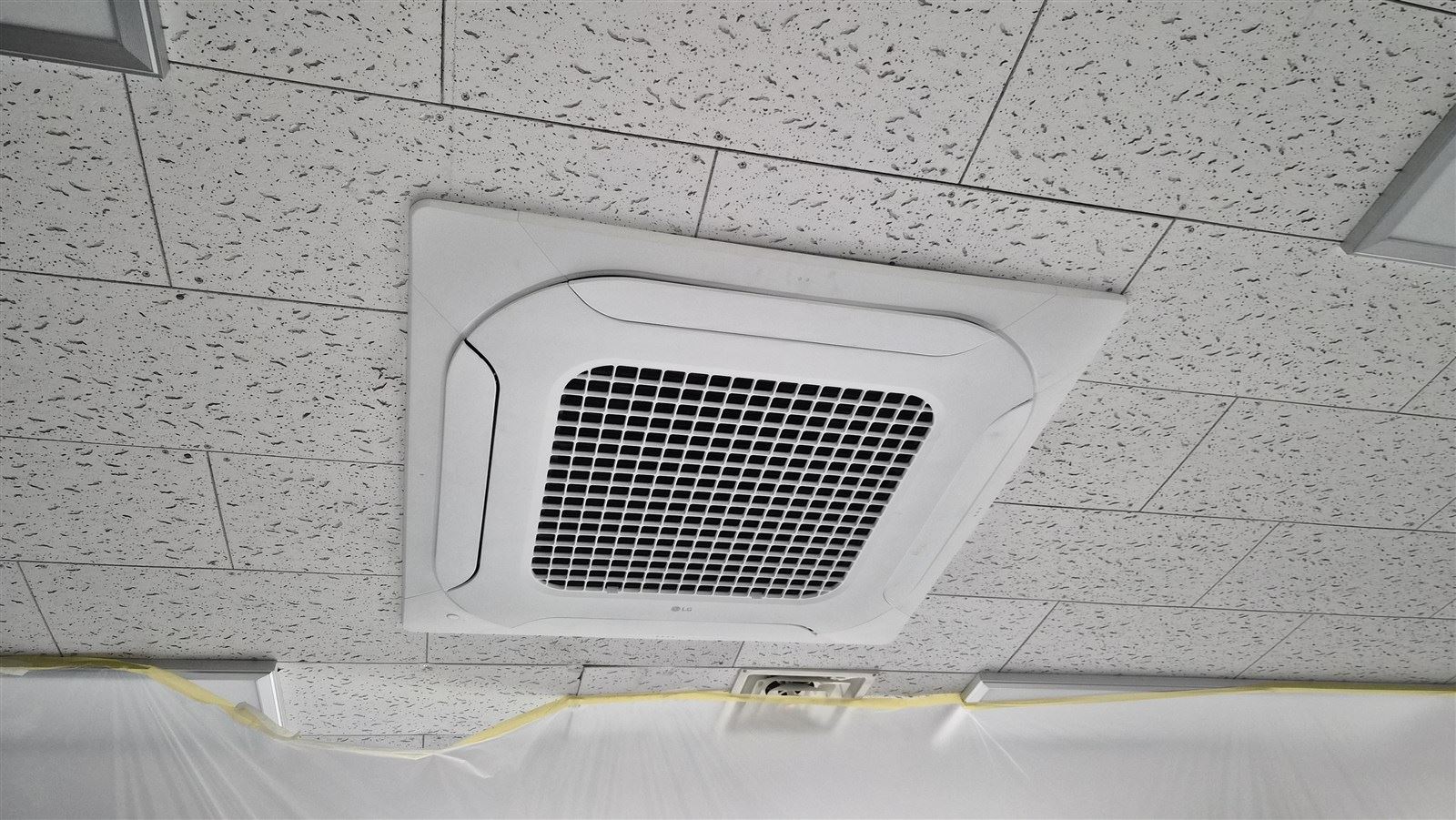

새 천장형 실내기를 달고 천장 마감선에 맞춰 패널을 붙였습니다. 새 실내기는 기존보다 1대 적은 21대입니다. 쓰지 않게 된 자리 1곳은 전문 인테리어 목수가 천장을 보수했습니다.
천장 마감에 따라 방법이 다릅니다. 텍스 천장은 시공팀이 직접, MDF로 짠 인테리어 천장은 협력사 목수가 자국 없이 정리합니다.
7. 크레인으로 옥상 실외기 교체

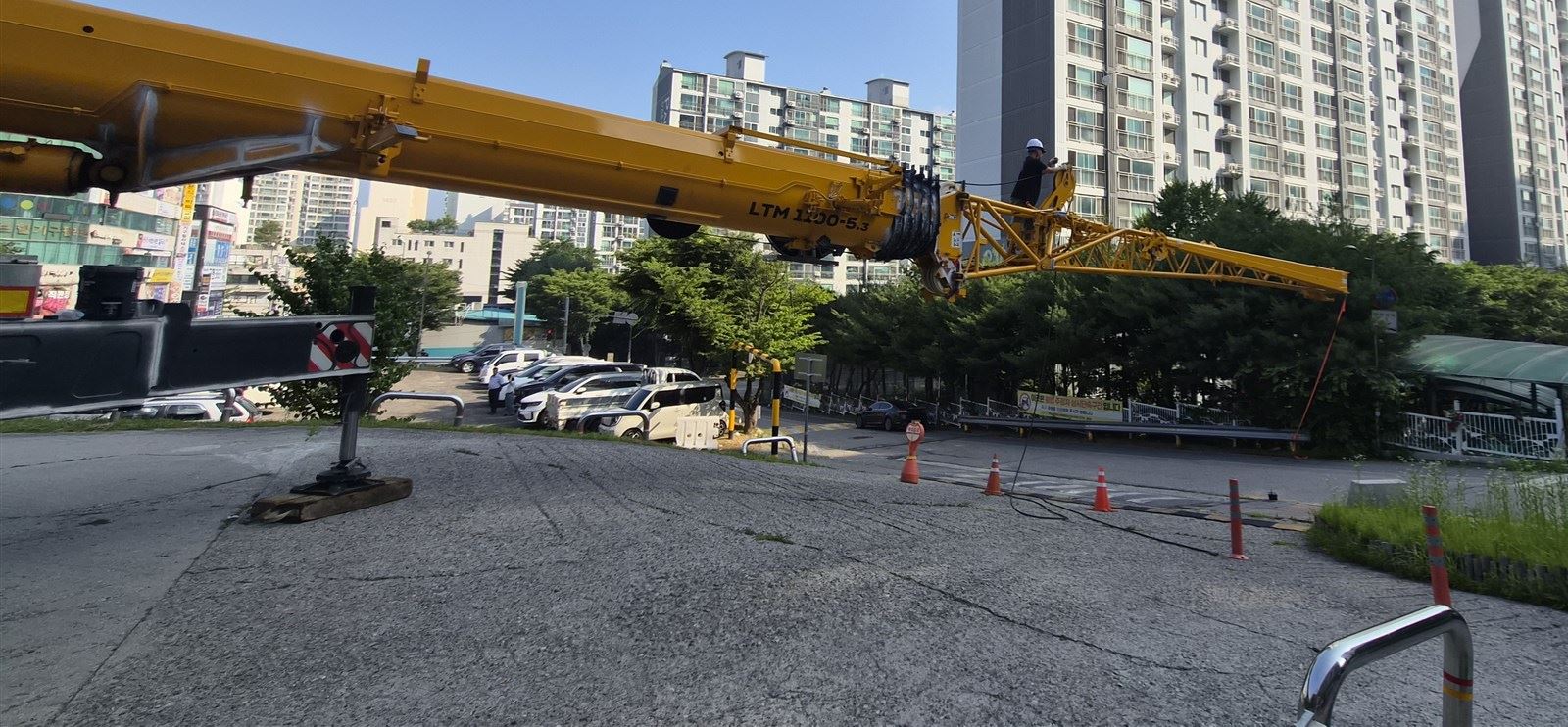

옥상 실외기는 100톤급 크레인으로 교체했습니다. 기존 실외기를 내리고 새 실외기를 올리는 동안, 크레인이 움직이는 범위에는 라바콘을 세워 사람과 차량이 들어오지 않게 했습니다.
신호수는 도로 여건에 따라 1~2명을 둡니다. 이 현장은 대로변과 도서관 앞에 1명씩, 모두 2명이 차량과 이용자 통행을 정리했습니다.

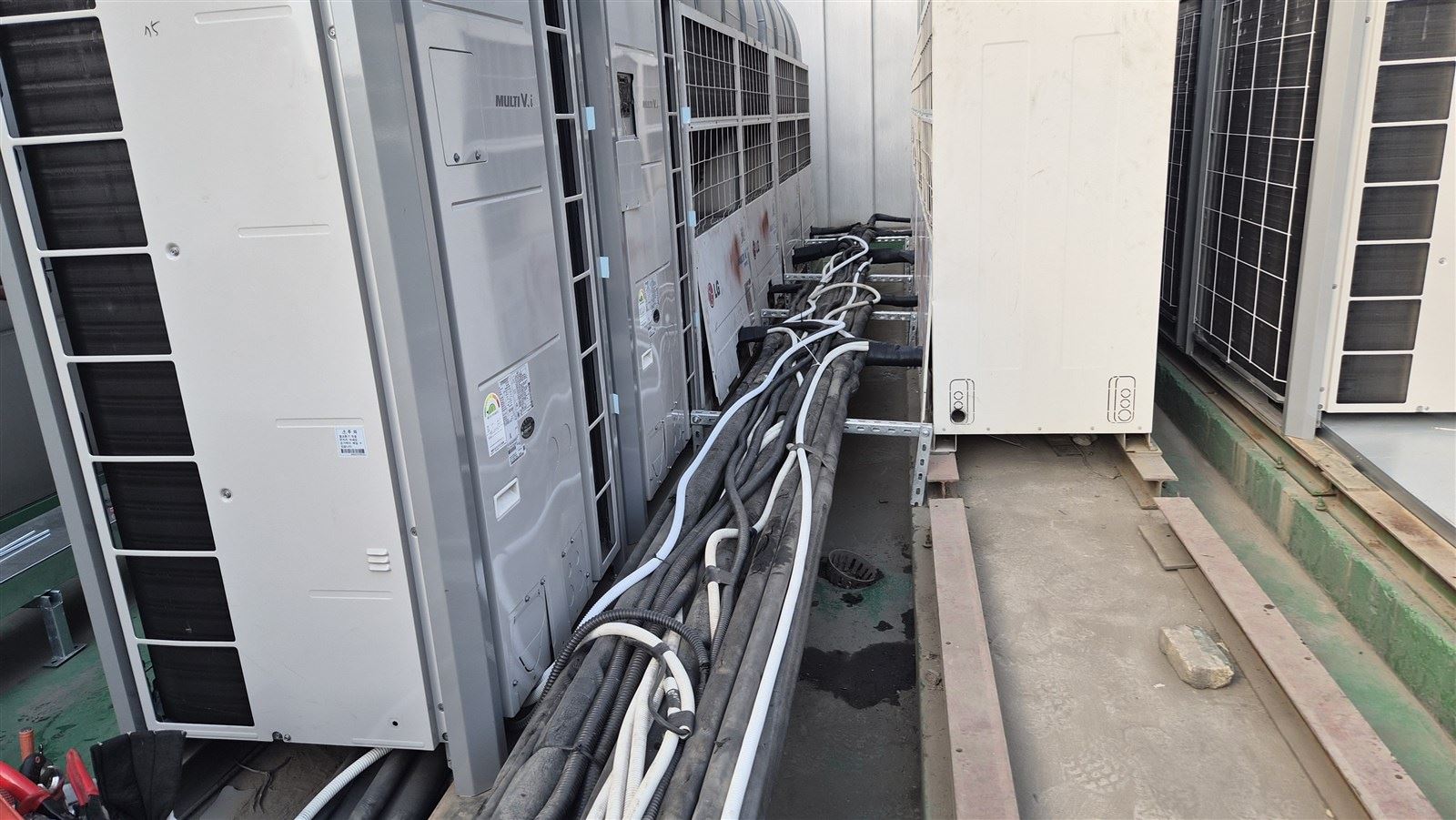

8. 옥상 배관과 전기 연결

새 실외기 4대에 냉매배관과 통신선을 연결했습니다.

전기 판넬에서는 실외기별 차단기에 전선을 연결(결선)하고, 차단기마다 어느 실의 장비인지 적어 두었습니다. 나중에 점검하거나 고장이 났을 때 해당 장비를 바로 찾을 수 있습니다.
9. 기밀시험

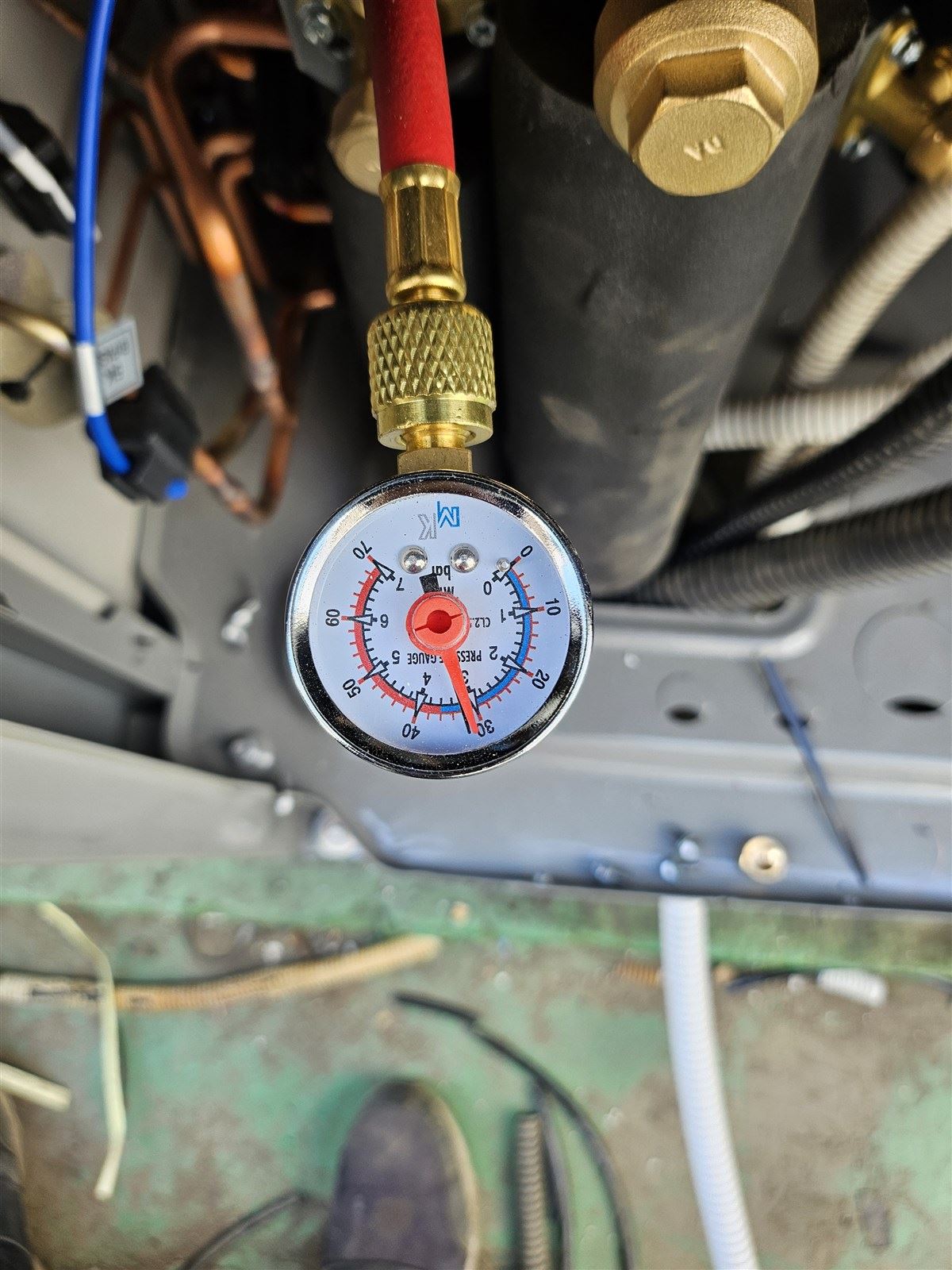

배관 연결을 마친 뒤에는 기밀시험을 했습니다. 기밀시험은 배관에 압력을 넣고 게이지 눈금이 떨어지지 않는지 보는 시험입니다. 눈금이 유지되면 이음매에서 냉매가 새지 않는다는 뜻입니다.
이 현장은 40kg 압력을 넣고 사흘 동안 지켜봤습니다. 하루만 보면 아주 미세한 누설을 놓칠 수 있기 때문입니다.
10. 온도조절기 설치와 시운전

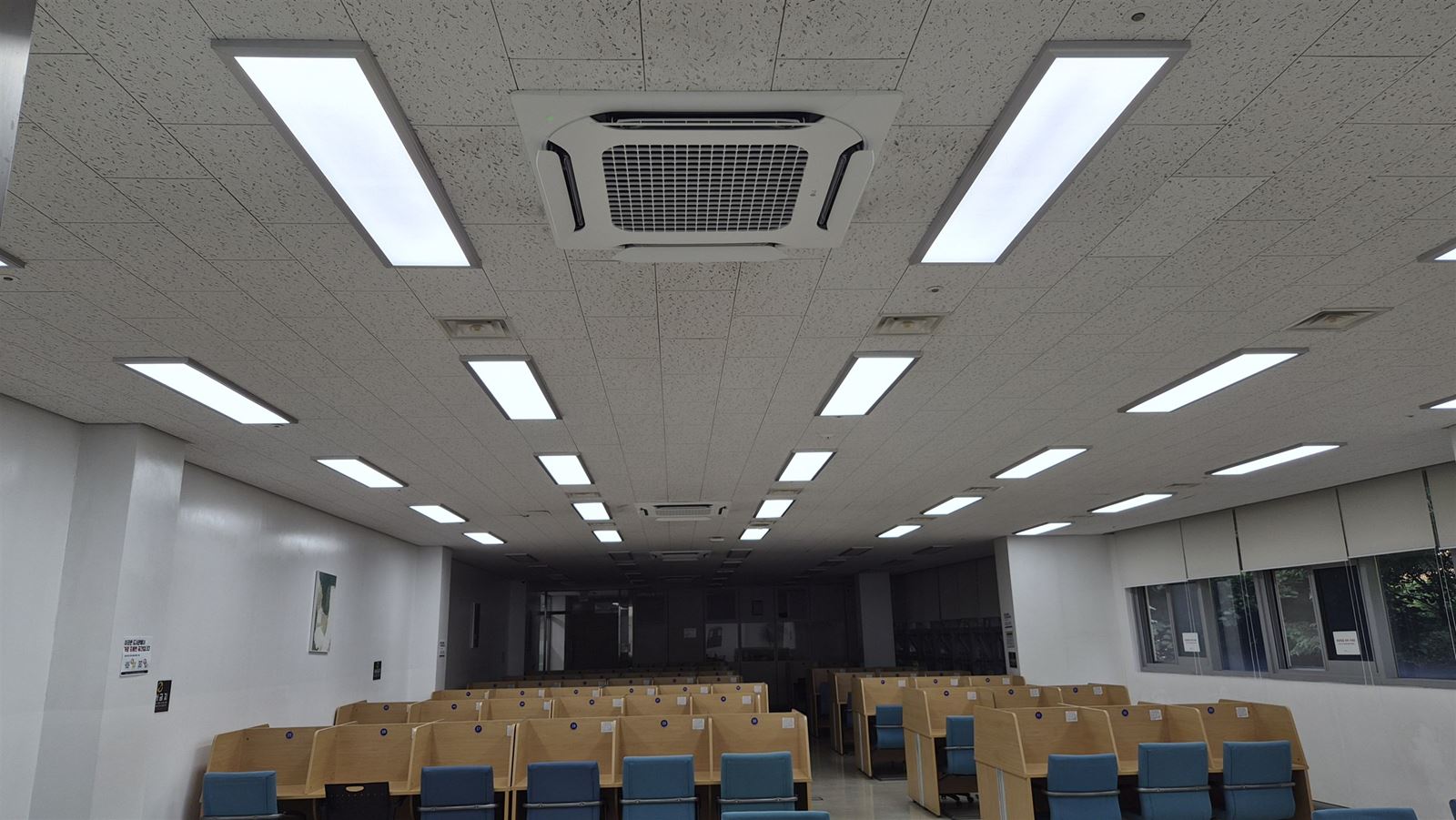

실별 유선 온도조절기를 달고 시운전을 했습니다. 온도조절기가 실별로 나뉘어 있어, 사람이 있는 공간만 원하는 온도로 운전할 수 있습니다.
안전관리와 서류
- 이용자 공간 보호: 바닥 약 668㎡와 서가·벽면을 보양한 뒤 작업했습니다.
- 크레인 작업: 작업 반경에 라바콘을 세우고 신호수 2명(대로변 1명, 도서관 앞 1명)을 배치했습니다.
- 보호구: 산업안전보건관리비가 책정된 공사입니다. 안전모와 안전화를 이 관리비로 구매해 지급하고, 착용한 상태로만 작업합니다. 구매 내역과 착용 사진을 증빙으로 남깁니다.
- 매일 TBM: 작업 투입 전에 그날 작업과 위험 요소를 확인하는 TBM(작업 전 안전점검회의)을 하고, 사진과 안전 서류로 보고합니다.
- 사다리·고소작업: 2인 1조, 최상부 발판 사용 금지, 아웃트리거 설치 등 안전 규칙에 따라 진행합니다.
- 자재 검수: 자재·물품 승인요청서 → 감독관·감리사 승인 → 현장 검수 → 검수확인서 제출 순서로 진행했습니다.
- 계약 서류: 이 공사는 공사 내역서와 함께 제조사 서류 두 가지를 요구했습니다. 1등급 고효율 에너지기자재 인증서, 그리고 정품 공급·기술지원 확약서입니다.
- 착공 서류: 착공계, 예정공정표, 현장대리인계, 안전·환경관리계획서 등을 직접 작성해 제출했습니다.
공공 공사는 시공 품질·안전만큼 서류의 완결성이 중요합니다. 그래서 서류는 직접 작성해 대응합니다. 1999년부터 냉난방기 공사를 이어 온 AIR채호원과 (주)에어채호원, 두 회사에 공공기관 기계직·전기직 출신, 경력 30년 이상의 기술진 세 분이 함께합니다. 공공시설 기계설비 유지관리 27년의 고급 건설기술인(기계직)과 전기직 출신 이사 두 분이 같은 공공기관 선배의 눈으로 서류를 미리 살펴, 담당 공무원이 서류 때문에 곤란해지지 않게 합니다. 견적 전 현장은 공공시설 기계설비 설계·시공관리 12년의 김건아 대표가 LG전자·삼성전자의 시스템에어컨 설치 자격을 갖추고 직접 둘러봅니다.
마무리하며
공사는 도서관과 협의한 휴관 기간 안에 모두 끝났습니다. 도서관은 계획대로 다시 문을 열었고, 공사로 인한 민원 없이 마무리됐습니다.
8일이라는 짧은 기간 안에 보양, 철거, 배관, 크레인 작업, 시운전을 차례로 이어 가야 하는 빠듯한 일정이었습니다. 그래서 첫날 가장 먼저 한 일이 공구를 드는 것이 아니라 책을 덮는 일이었습니다.
이제 이 도서관은 실별 온도조절기와 중앙제어기로, 이용자가 있는 공간만 필요한 만큼 냉난방할 수 있게 됐습니다.
담당자 체크포인트: 도서관 냉난방기 교체를 준비할 때
- 휴관 일정은 옥상 작업 날짜부터 거꾸로 잡으세요. 실외기 교체는 크레인 일정과 날씨의 영향을 받습니다. 이 날짜를 먼저 정하면 실내 작업 순서가 따라옵니다.
- 보양 범위를 견적 단계에서 확인하세요. 이 공사는 바닥 보양만 약 668㎡가 내역에 들어갔습니다. 서가 비닐 보양과 반출 동선까지 포함되는지 미리 확인하면, 공사 중 추가 요청이 줄어듭니다.
- 실별 대수와 천장 구멍(개구부)을 함께 확인하세요. 교체하면서 대수가 바뀌면 쓰지 않게 된 구멍을 막는 마감 작업이 필요합니다. 텍스 천장인지 MDF 인테리어 천장인지에 따라 마감 방법과 비용이 달라지니, 견적 전에 천장 마감재를 확인해 두시면 좋습니다.
자주 묻는 질문
도서관 냉난방기 교체 공사는 휴관 없이 할 수 없나요?
규모에 따라 다릅니다. 이 도서관처럼 여러 열람실의 천장을 열고 옥상 실외기까지 바꾸는 공사는 먼지·소음·크레인 작업 때문에 짧게라도 휴관하는 편이 안전합니다. 1–2대만 바꾸는 공사라면 휴관일이나 개관 전 시간에 나눠 진행하는 방법도 있습니다.
실내기 21대를 바꾸는 데 며칠이 걸리나요?
이 현장은 도서관 임시휴관 8일(6월 8일–15일) 안에 보양부터 시운전까지 마쳤습니다. 기간은 실외기 교체 여부, 크레인이 들어올 수 있는 조건, 천장 상태에 따라 달라집니다.
냉난방기 교체 공사에는 어떤 서류가 필요한가요?
계약 방식과 발주 기관에 따라 다릅니다. 이 공사는 공사 내역서와 함께 제조사의 고효율 에너지기자재 인증서와 정품 공급·기술지원 확약서가 계약 서류로 요구됐습니다. 착공 때는 착공계·예정공정표·안전·환경관리계획서 등이, 준공 때는 준공계와 사진대지 등이 필요합니다.
발주를 준비하신다면 함께 보실 글
비슷한 공사를 공공기관에서 발주하실 때 도움이 되는 조달정보입니다.
이 현장을 시공한 회사
이 공사에서 AIR채호원은 원도급사의 협력사로 냉난방기 교체 시공을 맡았습니다.
- 개인사업자 AIR채호원 보유: 건설업 등록 기계설비·가스공사업(주력분야 기계설비공사) 남양주23-파-03(2023-05-02), 나라장터 경쟁입찰참가자격 등록(2011-10-22), LG전자 우수 Partner점
- 법인 (주)에어채호원 보유: 건설업 등록 기계설비·가스공사업(주력분야 기계설비공사) 양주26-파-01(2026-04-16), 삼성전자 기계설비 멤버스, 나라장터 경쟁입찰참가자격 등록(2026-01-30)
- 등록·인증은 표시된 사업자와 계약하는 공사에 해당합니다.
도서관·공공시설 냉난방기 교체를 준비하고 계신가요? 현장 확인·견적 요청은 전화로 받습니다. 대표번호 031-529-7777 · 상담 직통 010-2973-2334 · 팩스 031-592-7301 요청해 주시면 현장을 먼저 확인한 뒤 공사 범위, 예상 일정, 필요한 서류를 함께 안내드립니다.
