서울 공공기관 스탠드형 냉난방기 이전 설치다른 건물로 옮겨 배관 30m로 다시 달기

부서가 다른 건물로 옮겨 가거나 사무실을 새로 나누면, 쓰던 냉난방기를 어떻게 할지가 함께 남습니다. 아직 더 쓸 수 있는 장비라면 새로 사기 전에 옮겨 다는 이전 설치를 먼저 따져 보게 됩니다. 이때 발목을 잡는 것은 장비보다 새 자리의 조건입니다. 실외기까지의 거리, 물 빠질 길, 전원이 옛 자리와 다르기 때문입니다.
냉난방기 이전 설치는 쓰던 실내기와 실외기를 떼어 옮긴 뒤, 새 자리에서 배관과 전선을 다시 이어 설치하는 공사입니다. 같은 자리에 도로 다는 철거 후 재설치와는 다릅니다. 흔히 '에어컨 이전설치'라고 하고, 공사 이름에는 '냉난방기 이설'로도 씁니다.
서울의 한 공공기관이 다른 건물에서 쓰던 스탠드형 냉난방기를 사무실로 옮겨 다시 달았습니다. 새 자리는 실외기 둘 곳이 멀어 냉매배관을 22m 늘려 모두 30m로 깔았습니다. AIR채호원이 같은 기관에서 2025년 12월에 이어 두 번째로 맡은 이전 설치입니다.
※ 수량은 최종 견적서와 거래명세서 기준입니다.
이전 설치는 철거 후 재설치, 노후 교체와 무엇이 다른가요
셋은 장비를 그대로 쓰는지, 자리가 바뀌는지로 갈립니다. 무엇이 남고 무엇을 새로 들이는지 표로 정리했습니다.
| 구분 | 이전 설치 | 철거 후 재설치 | 노후 교체 |
|---|---|---|---|
| 장비 | 쓰던 장비를 다시 씀 | 쓰던 장비를 다시 씀 | 새 장비로 바꿈 |
| 설치 자리 | 새 자리로 옮김 | 공사를 마친 같은 자리 | 대개 같은 자리 |
| 새로 드는 것 | 새 자리까지의 배관·통신선과 보충 냉매, 자리에 따라 배수 펌프·받침대, (옮길 날이 맞지 않으면) 떼어 둔 동안의 보관 | 떼어 둔 동안의 보관, 다시 이을 배관 손질 | 새 실내기·실외기, 옛 장비 반출 |
노후 교체의 순서는 남양주 공공도서관 21대 교체 사례에서 볼 수 있습니다.
이 현장은 어디에서 어디로 옮겼나요

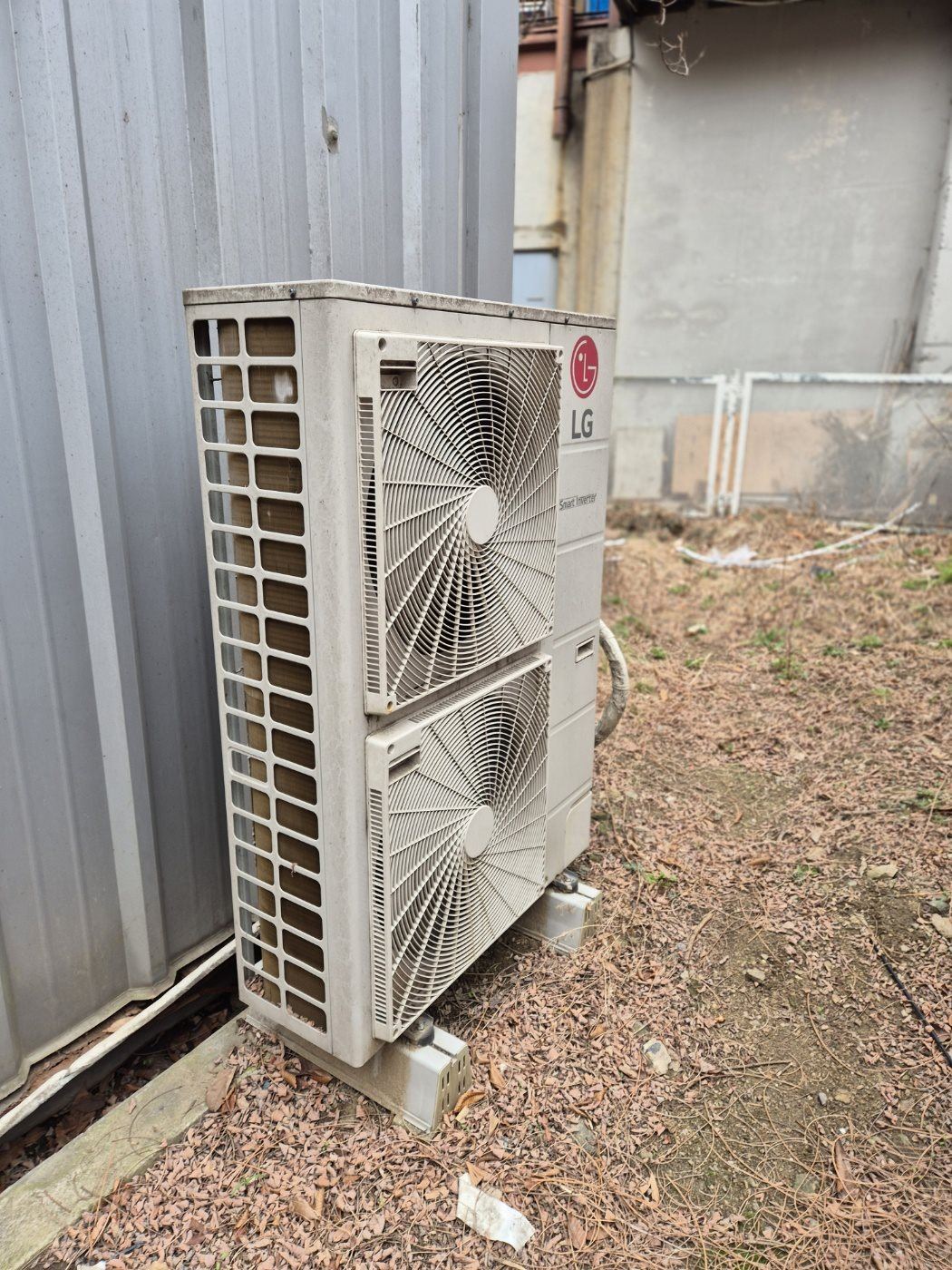

같은 기관의 다른 건물 사무실에서 떼어, 서류함이 늘어선 사무실로 옮겼습니다. 옛 자리에서는 스탠드가 사무실 구석에 서 있었고, 실외기는 건물 옆 땅바닥에 놓여 있었습니다.

새 자리의 실외기 공간은 건물 바깥 자갈 바닥이고, 나무 가림막이 둘러져 있습니다. 실내기에서 그곳까지 배관이 천장 속과 처마 아래, 외벽을 차례로 지나야 해서 길어질 수밖에 없었습니다.
새 자리가 실외기에서 멀면 무엇이 달라지나요
배관 연장이 붙습니다. 냉매배관과 통신선이 늘어난 거리만큼 길어집니다. 이 현장 견적서의 기본 설치비에는 배관 8m가 들어 있었습니다. 새 자리는 실외기까지 모두 30m가 필요해 냉매배관(지름 9.52mm·15.88mm 두 가닥)을 22m 더 깔았습니다. 실내기와 실외기가 신호를 주고받는 통신선도 같은 길이만큼 늘렸습니다.
옮길 자리에 물 빠질 곳이 없으면 어떻게 하나요
배수 펌프(드레인펌프)를 달아 물을 배수관까지 밀어 올립니다. 냉방 중 실내기에 맺힌 물은 보통 배관 기울기를 따라 흘려보냅니다(자연배수). 새 자리에 그렇게 흘려보낼 길이 없으면 작은 펌프가 그 물을 받아 올려 보냅니다. 이 현장 첫 견적의 펌프 줄 비고에는 '자연배수시 제외가능'이 적혀 있었고, 최종 견적에는 펌프 1대와 유연 드레인호스 10m가 남았습니다.
사진으로 보는 시공 과정
순서는 옛 자리 철거, 차량 운반, 새 자리 재설치였습니다. 재설치 사진은 실내기에서 배관을 따라 실외기까지 가는 길 순서로 놓았습니다.

옛 자리에서 실내기를 떼어 냅니다

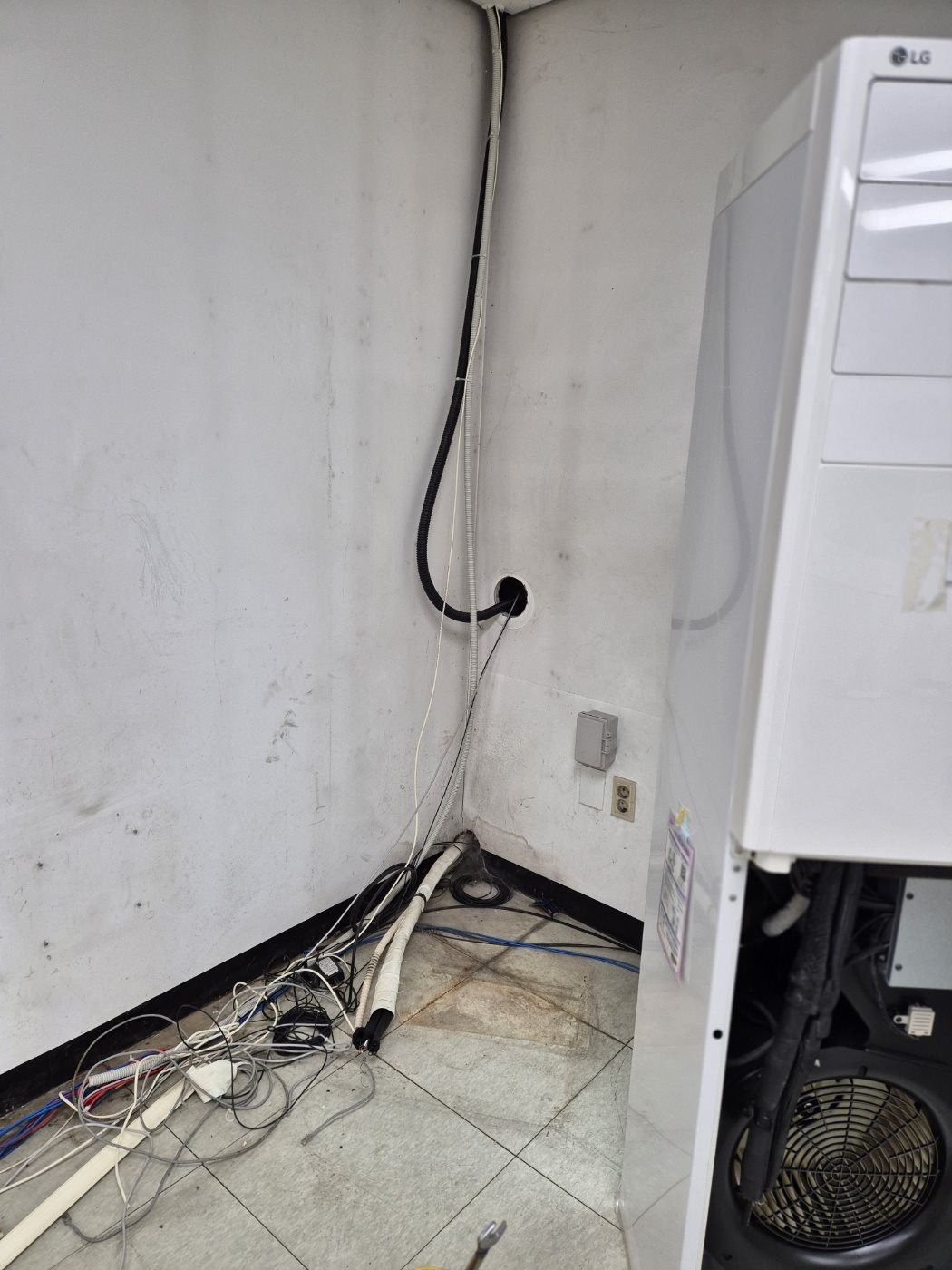

벽 구멍으로 들어오던 배관을 실내기에서 풀고, 풀어 낸 배관 끝은 막아 두었습니다. 실내기를 옆으로 빼낸 자리 바닥에는 기기가 오래 서 있던 네모난 자국이 남았습니다.

떼어 낸 장비는 차량으로 옮깁니다

옮겨 달 스탠드 말고도 같은 건물에서 떼어 낸 스탠드 한 대와 벽걸이 한 벌을 함께 실어 냈습니다. 최종 견적서에는 이 일이 '철거·인력운반·차량운반'으로 적혀 있고, 벽걸이 철거는 서비스로 넣었습니다.

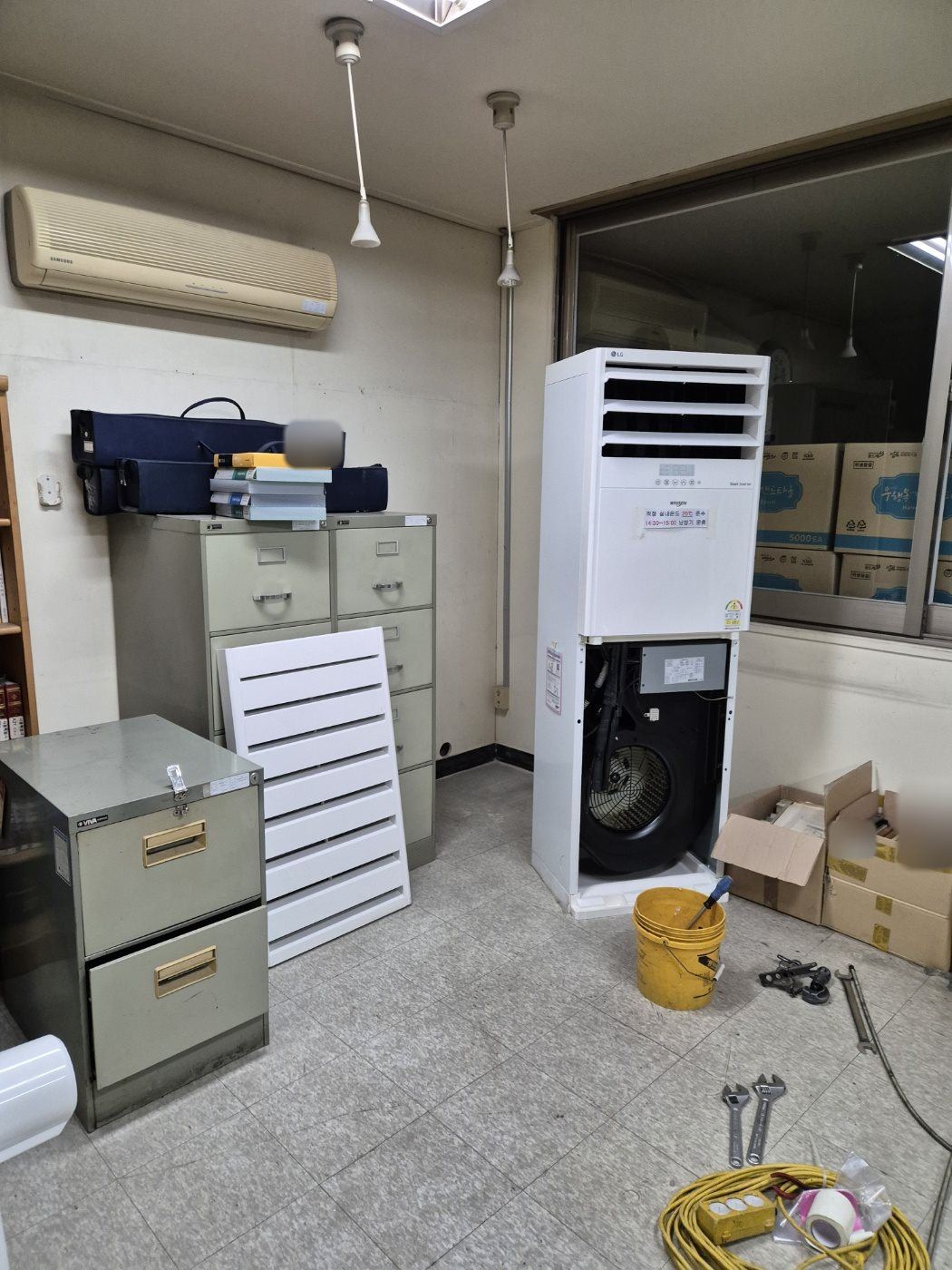

새 자리에 실내기를 세우고 배관을 잇습니다

옮겨 간 사무실 벽 쪽에 실내기를 세우고, 아래 덮개를 연 채 배관과 배선을 이었습니다. 배관은 사무실 천장 속을 지나 건물 밖으로 나갑니다.

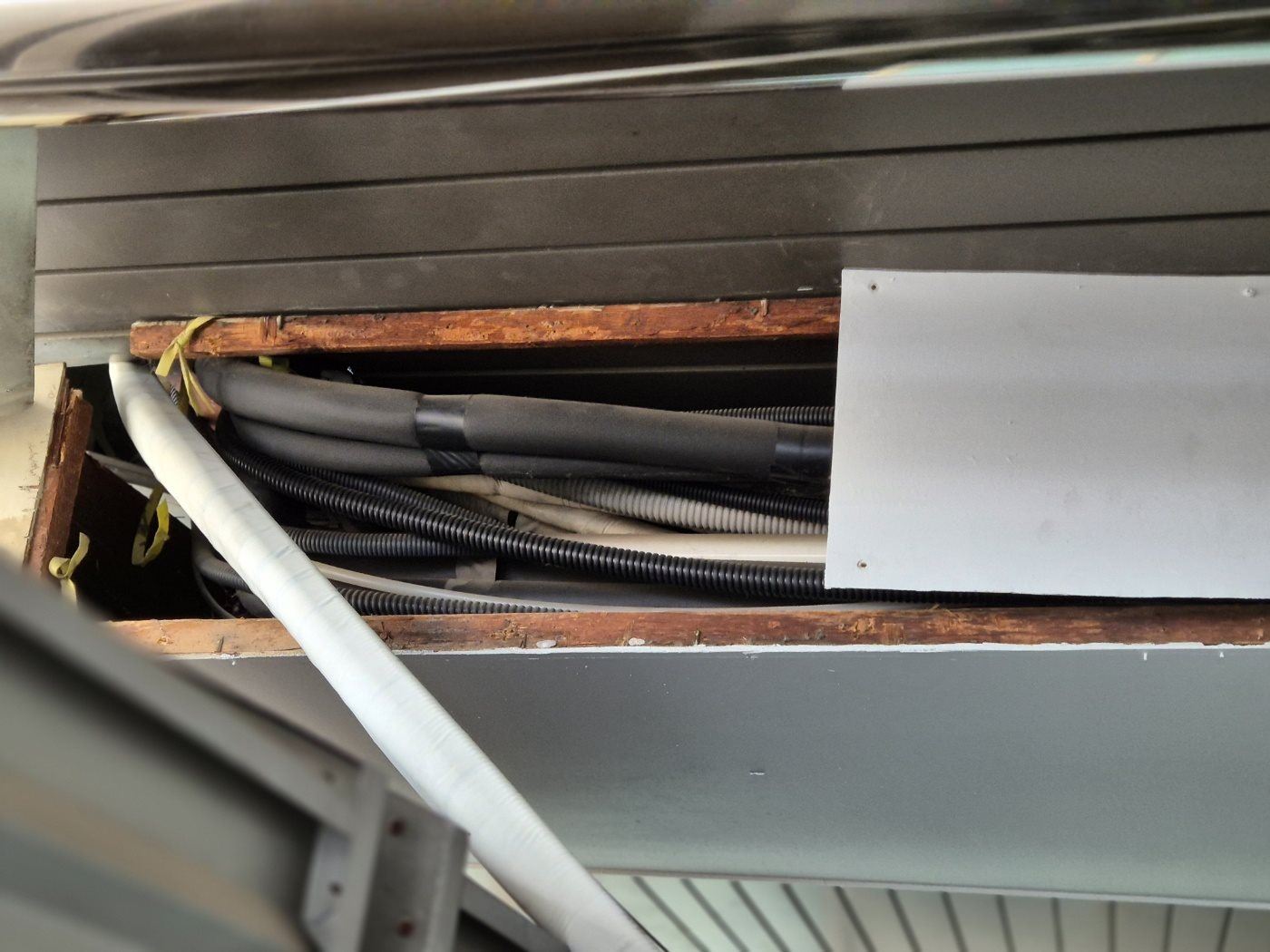

배관은 처마 아래와 외벽을 따라 실외기까지 갑니다

처마 아래 배관 통로에는 원래 지나던 배관 묶음이 있어, 새 배관은 그 앞으로 지나게 했습니다.

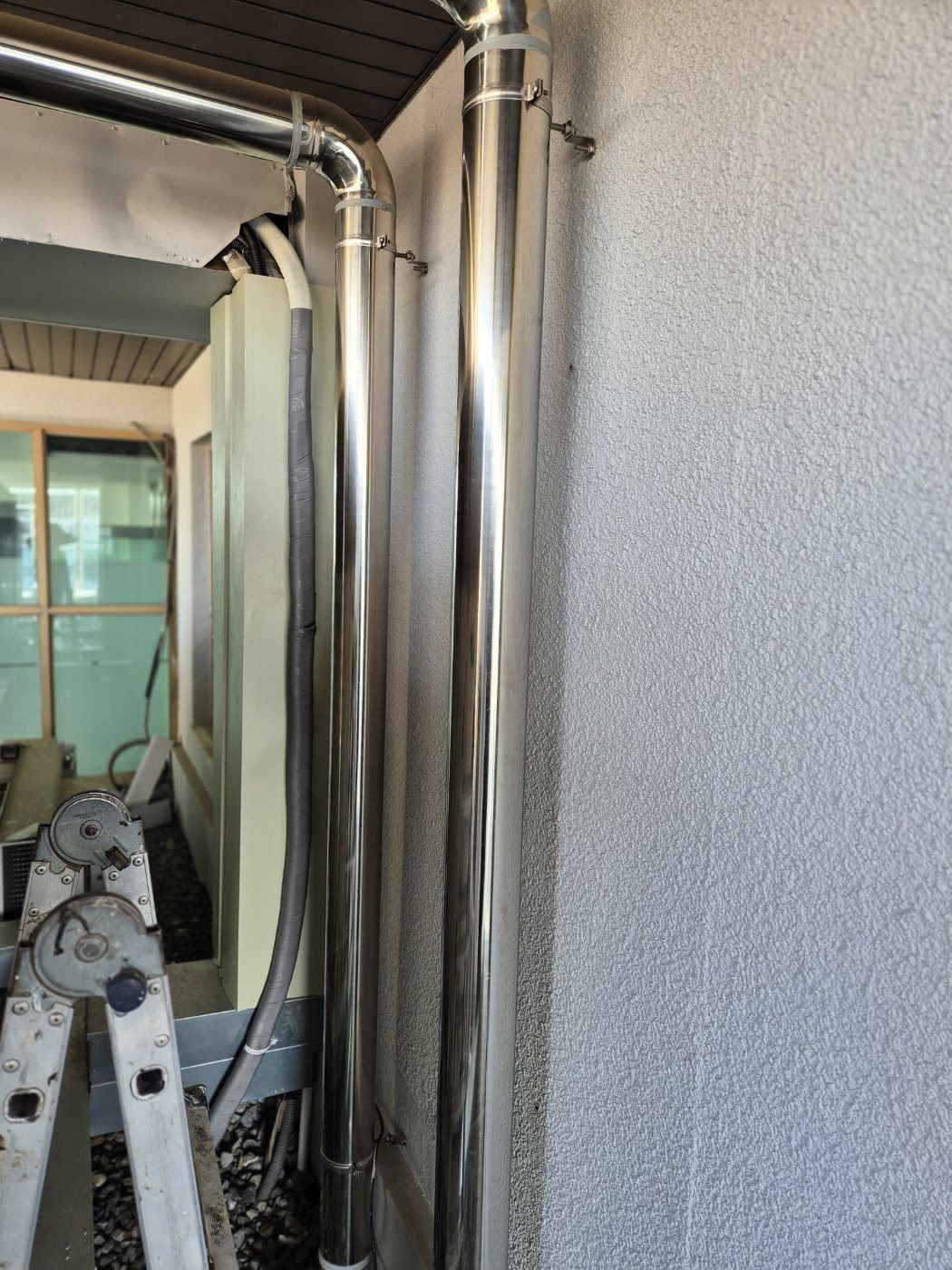

처마를 벗어난 배관은 외벽을 따라 실외기 자리로 내려갑니다. 옆의 은색 관 두 줄은 건물에 원래 있던 설비입니다.

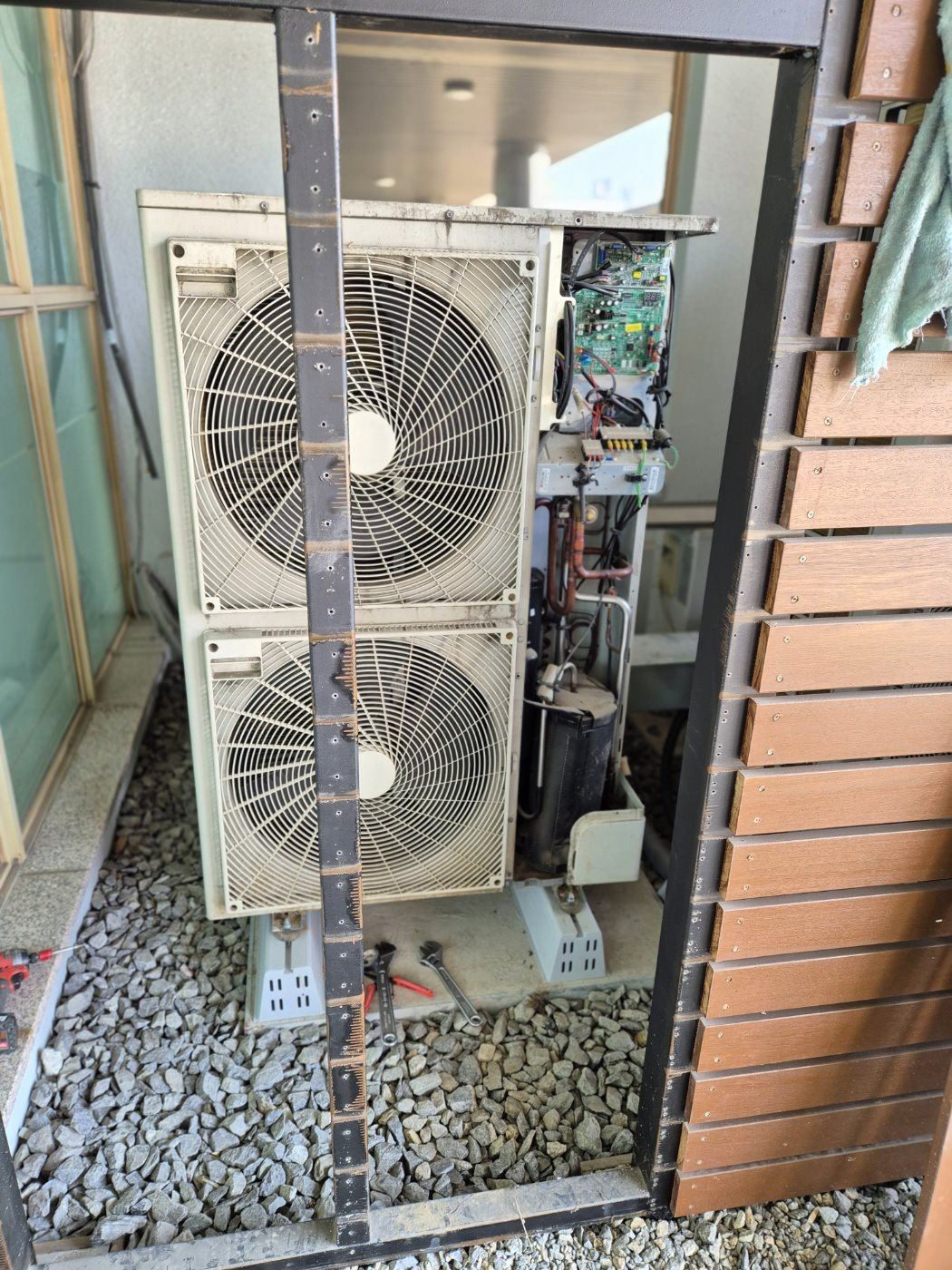

실외기는 가림막 안쪽 자갈 바닥에 앉힙니다

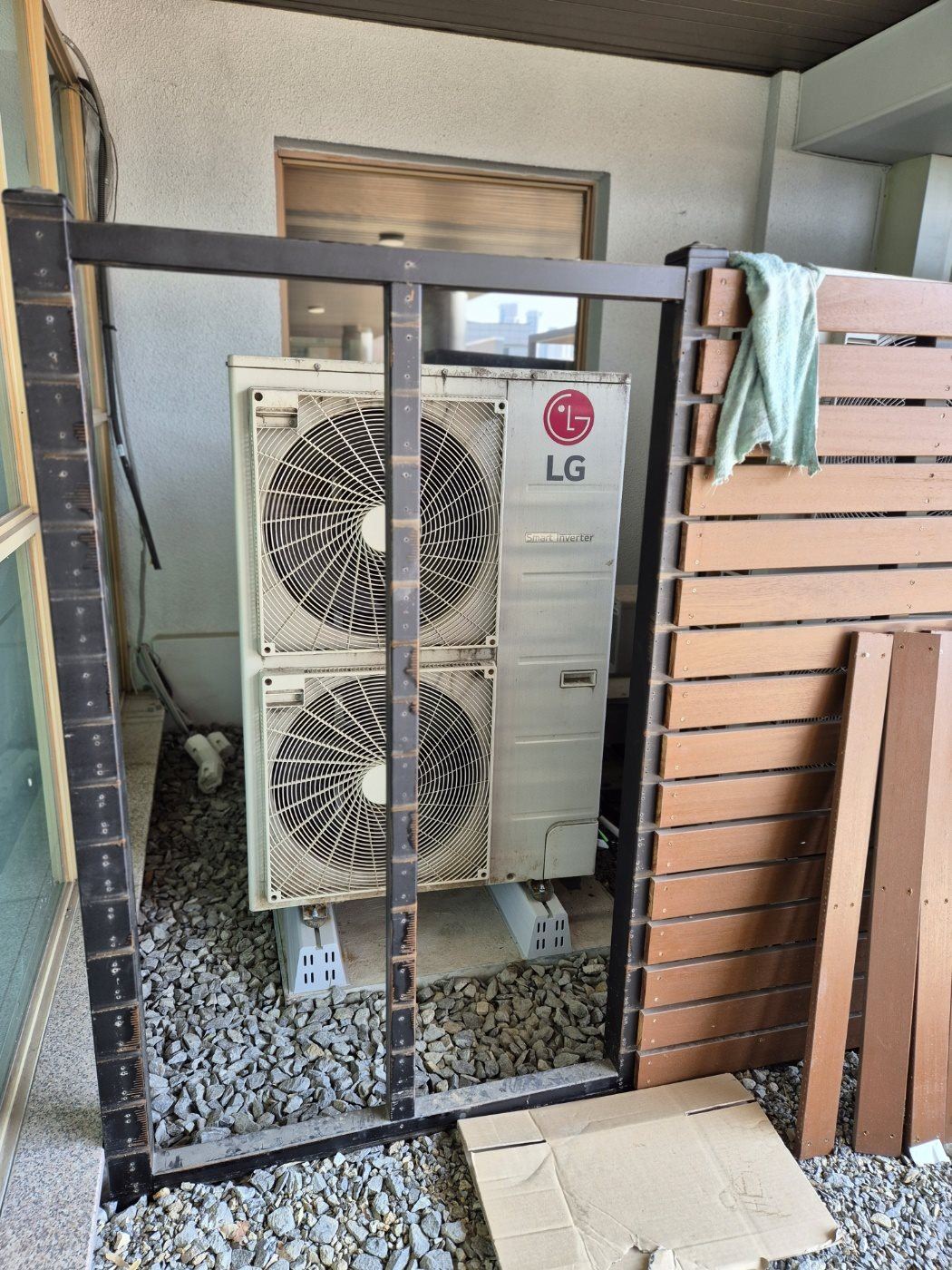

실외기를 둘 새 자리는 나무 가림막으로 둘러싸여 있어, 가림막 판 몇 장을 떼어 작업할 틈을 냈습니다. 실외기를 받침 위에 앉히고, 옆 덮개를 열어 그 안에서 배관과 전선을 이었습니다.

연결을 마친 실외기는 덮개를 닫았습니다.
배수 펌프는 실내기 옆 바닥에 둡니다

실내기와 서류함 사이 바닥에 배수 펌프를 두었습니다. 실내기에서 나온 물을 받아 호스로 올려 보내는 장치입니다.
서류와 안전
견적은 2026년 1월에 처음 낸 뒤 2월에 한 번 고치고 3월에 확정했습니다. 계약 때 청렴계약 이행서약서와 인권보호 이행서약서를 냈고, 공사를 마친 뒤에는 납품을 마쳤음을 확약하는 거래명세서로 마무리했습니다. 작업 전 TBM(그날 작업과 위험을 확인하는 짧은 회의)과 사다리 2인 1조는 회사 규정으로 지키는 기본입니다.
마무리하며
원래 자리에서 스탠드 몸체에 붙여 둔 실내온도 안내문이, 옮겨 단 뒤에도 그대로입니다. 장비는 바꾸지 않고 자리만 옮긴 공사라, 기관은 새 냉난방기를 사는 대신 쓰던 장비를 다시 썼습니다.
담당자 체크포인트: 냉난방기 이전 설치를 발주하시기 전에
- 다시 쓸 수 있는 장비인지 먼저 보세요. 실내기·실외기 명판의 제조 연월과 냉매 종류, 최근 고장 이력이 판단 재료입니다.
- 새 자리에서 실외기까지 배관 길이를 재 보세요. 견적의 기본 설치비에 들어 있는 길이(이 현장 8m)를 넘는 만큼 배관·통신선·냉매가 더 붙습니다.
- 물 빠질 길과 전원을 확인하세요. 배수구가 멀면 배수 펌프가, 기종의 전원 방식(이 현장 3상 380V)에 맞는 차단기가 없으면 전기 공사가 함께 필요합니다.
- 옛 자리를 비우는 날과 새 자리 공사 가능일을 맞추세요. 떼어 바로 옮겨 달지, 한동안 보관했다가 달지가 여기서 정해집니다.
- 냉매를 다루는 방법과 재설치 뒤 점검을 물어보세요. 냉매를 어떻게 모아 옮기고 다시 채우는지, 다시 이은 배관에 새는 곳이 없는지 어떻게 확인하는지가 이전 설치의 품질을 가릅니다.
자주 묻는 질문
쓰던 냉난방기를 다른 건물로 옮겨 다시 달 수 있나요?
네, 장비 상태가 괜찮다면 옮겨 달 수 있습니다. 실내기와 실외기를 떼어 차량으로 옮긴 뒤, 새 자리에 배관과 통신선을 새로 이어 설치합니다. 이 현장도 같은 기관 안에서 건물을 바꿔 스탠드형 한 벌을 옮겨 달았습니다.
옮겨 달면 가스 충전을 다시 해야 하나요?
옮기면서 배관이 기본 길이보다 길어지면 냉매를 보충합니다. 흔히 '가스 충전'이라고 부르는 작업입니다. 장비에 처음 든 냉매는 기본 배관 길이에 맞춘 양이어서, 그보다 길게 이으면 늘어난 만큼 더 넣어야 합니다. 견적서에는 보충할 냉매의 종류와 양(kg)이 따로 적힙니다. 냉매 종류는 장비 명판에 찍힌 것과 맞아야 합니다.
전기 공사도 이전 설치 업체가 하나요?
업체에 맡길 수도 있고, 이 현장처럼 기관이 전기공사업체에 따로 맡기기도 합니다. 이 현장은 1월 견적에 전원 작업도 넣었다가, 3월 최종본에서 '전기업체 진행 예정'으로 뺐습니다. 전기 공사 범위를 정하기 전에 알려 주시면, 실외기의 전원 방식과 용량을 정리해 드립니다. 전기업체가 그 자료로 준비하면 차단기를 다시 바꾸는 번거로움을 덜 수 있습니다.
천장형 시스템에어컨도 옮겨 달 수 있나요?
네, 천장형과 벽걸이도 옮겨 달 수 있습니다. 천장형은 떼어 낸 자리의 천장 마감과 새 자리의 천장 개구부 작업이 함께 따릅니다. 마감이 텍스인지, 목재·석고 같은 인테리어 마감인지에 따라 손보는 방법과 드는 비용이 바뀌어 천장 재질부터 봅니다. 이 글의 현장은 스탠드형입니다.
발주를 준비하신다면 함께 보실 글
이전 설치처럼 규모가 작은 공사를 발주하실 때 참고할 글입니다.
이 현장을 시공한 회사
AIR채호원이 개인사업자로서 견적을 내고 계약을 맺어 시공까지 맡았습니다. 새 자리의 전원(차단기·전선) 공사는 최종 견적서에 '전기업체 진행 예정'으로 적어 이번 공사 범위에 넣지 않았습니다.
- 개인사업자 AIR채호원 보유: 건설업 등록 기계설비·가스공사업 남양주23-파-03(2023-05-02), 나라장터 경쟁입찰참가자격 등록(2011-10-22), 조달청 종합쇼핑몰 에어컨세척서비스 등록, LG전자 우수 Partner점
- 법인 (주)에어채호원 보유: 건설업 등록 기계설비·가스공사업 양주26-파-01(2026-04-16), 삼성전자 기계설비 멤버스, 나라장터 경쟁입찰참가자격 등록(2026-01-30)
- 등록·인증은 표시된 사업자와 계약하는 공사에 해당합니다.
A/S 기사 5명이 자체 인력으로 있습니다. LG·삼성 공식 서비스센터 출신이고, 설치만 하고 끝내지 않습니다. 작업 중에 고장을 발견하면 원인을 먼저 알려 드리고, 원하시면 그 자리에서 수리합니다. 수리 범위와 비용은 승인받은 뒤 진행합니다.
쓰던 냉난방기를 옮겨 달 계획이 있으신가요? 지금 쓰는 장비의 명판 사진과 옮길 자리 사진을 보내 주시면, 다시 쓸 수 있는지와 배관이 얼마나 길어질지부터 함께 따져 드립니다. 전화 031-529-7777 · 상담 직통 010-2973-2334 · 팩스 031-592-7301
